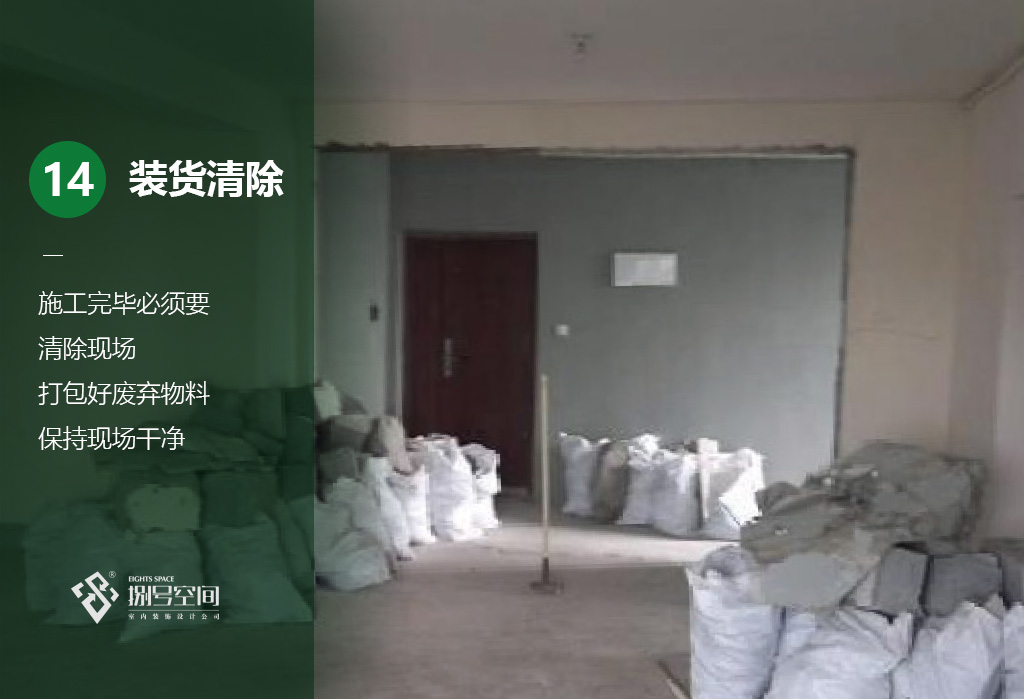

施工完畢必須要清除現場,打包好廢棄物料保持現場干凈

保持墻面平整,不亂鏟,保證安全施工

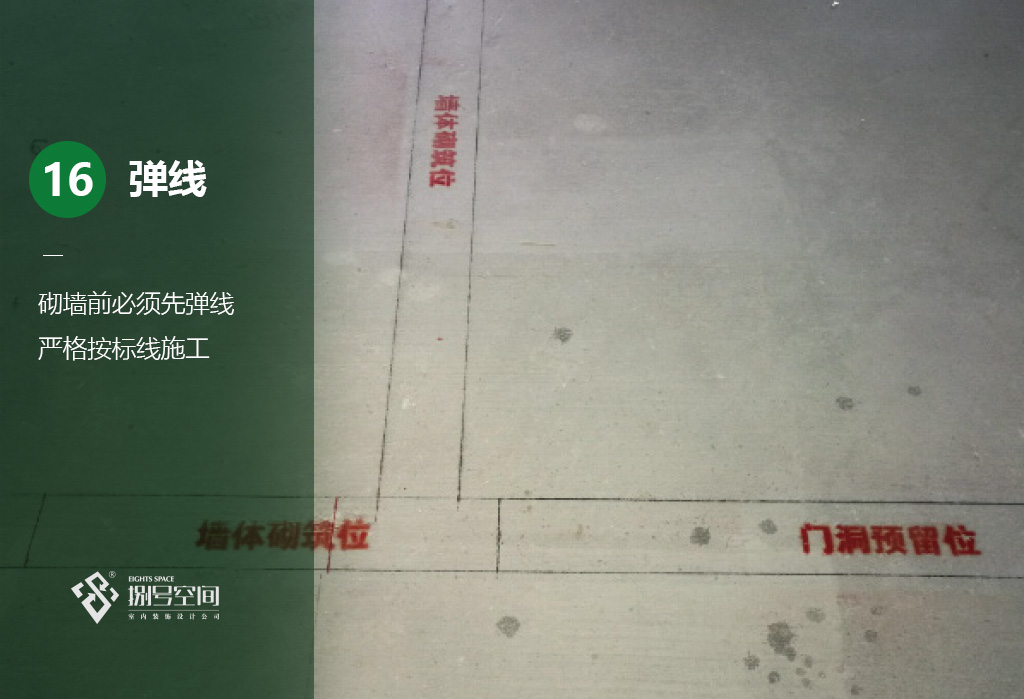

砌墻前必須先彈線,嚴格按標準線施工

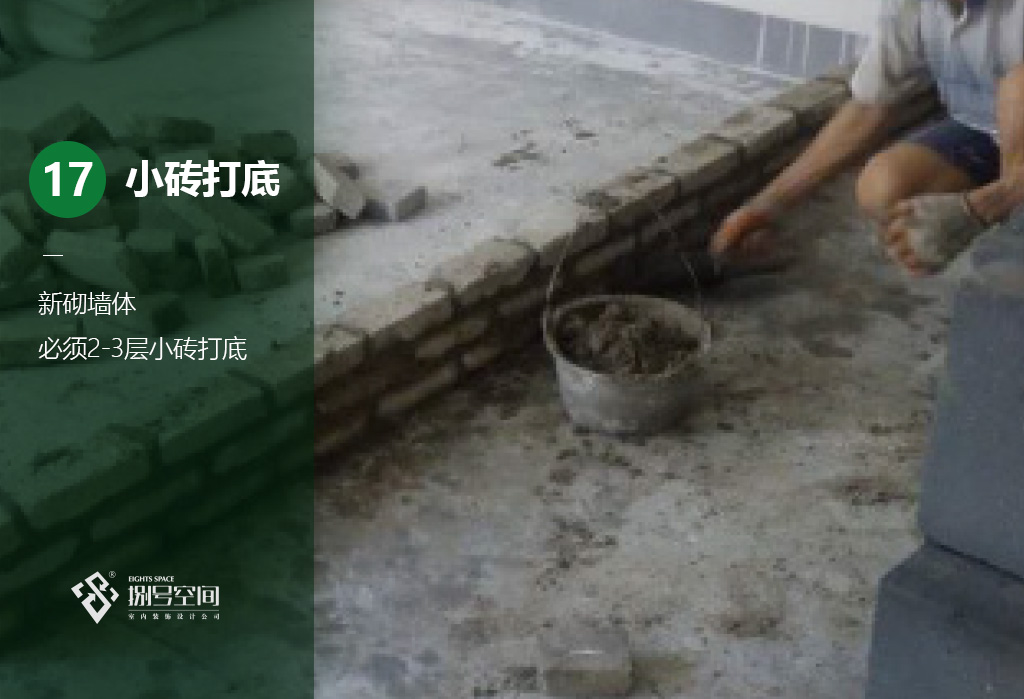

新砌墻體,必須2-3層小磚打底

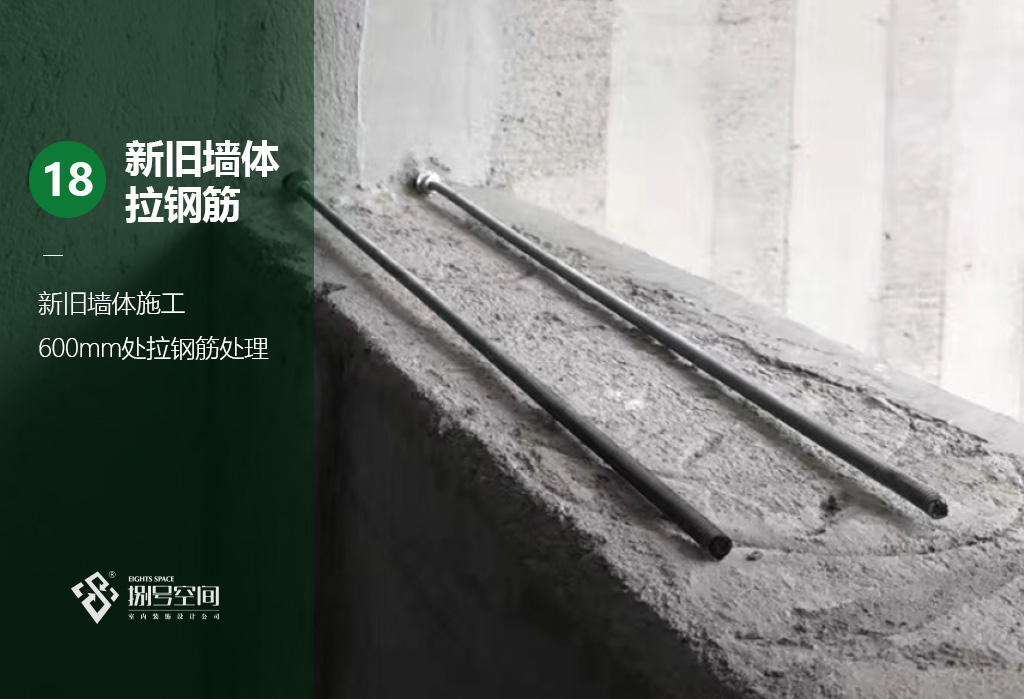

新舊墻體施工,600mm處拉鋼筋處理

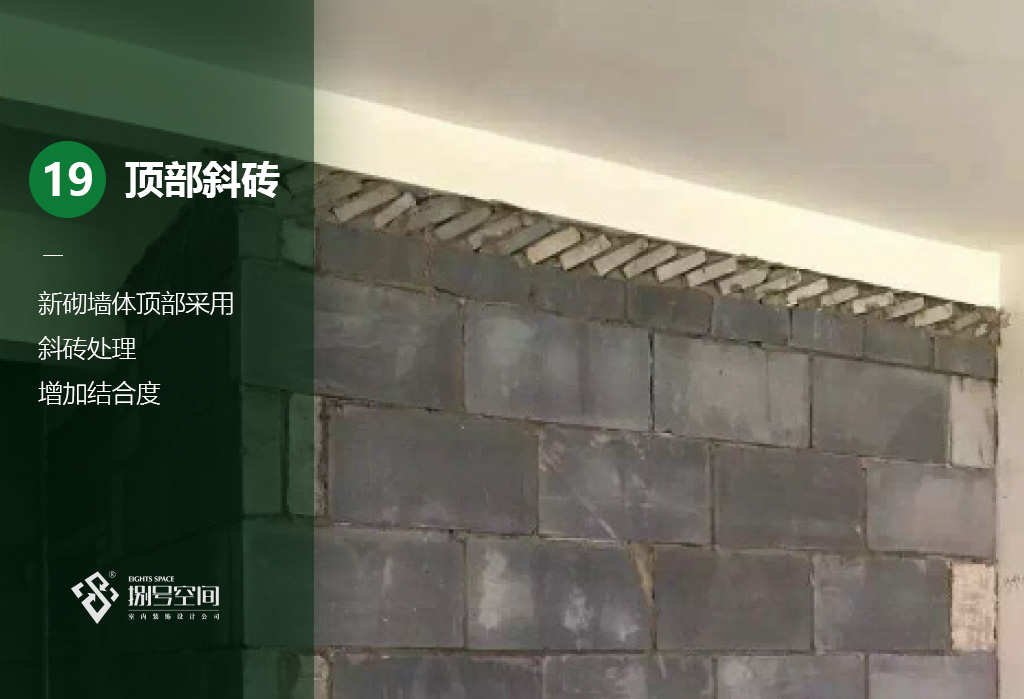

新砌墻體頂部采用斜磚處理,增加結合度

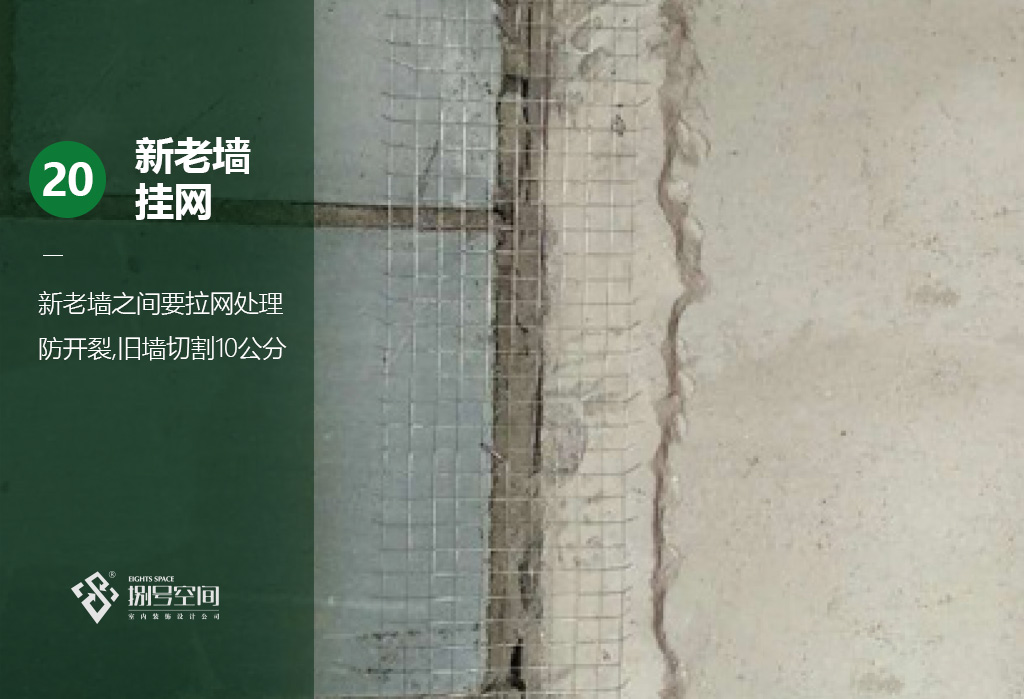

新老墻之間要拉網處理防開裂,舊墻切割10公分

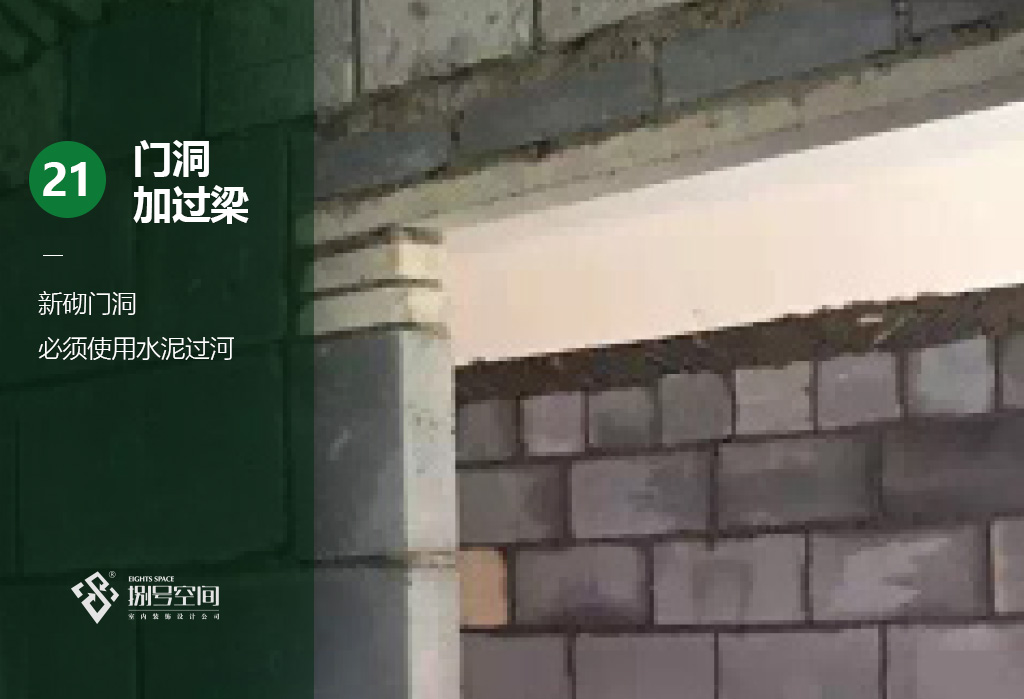

新砌門洞必須使用水泥過河

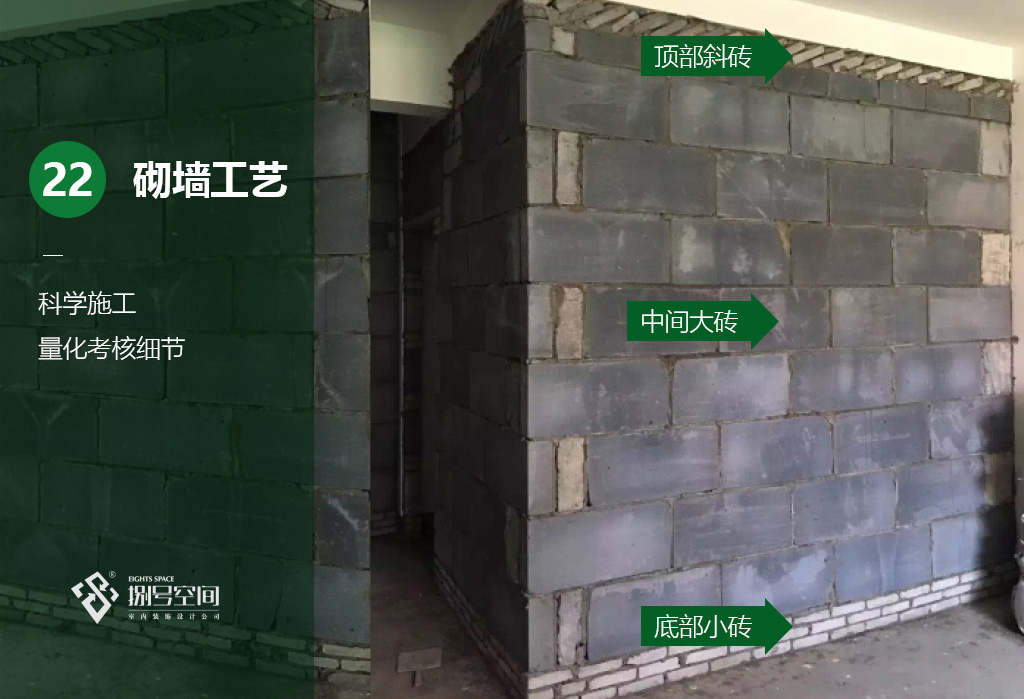

科學施工,量化考核細節

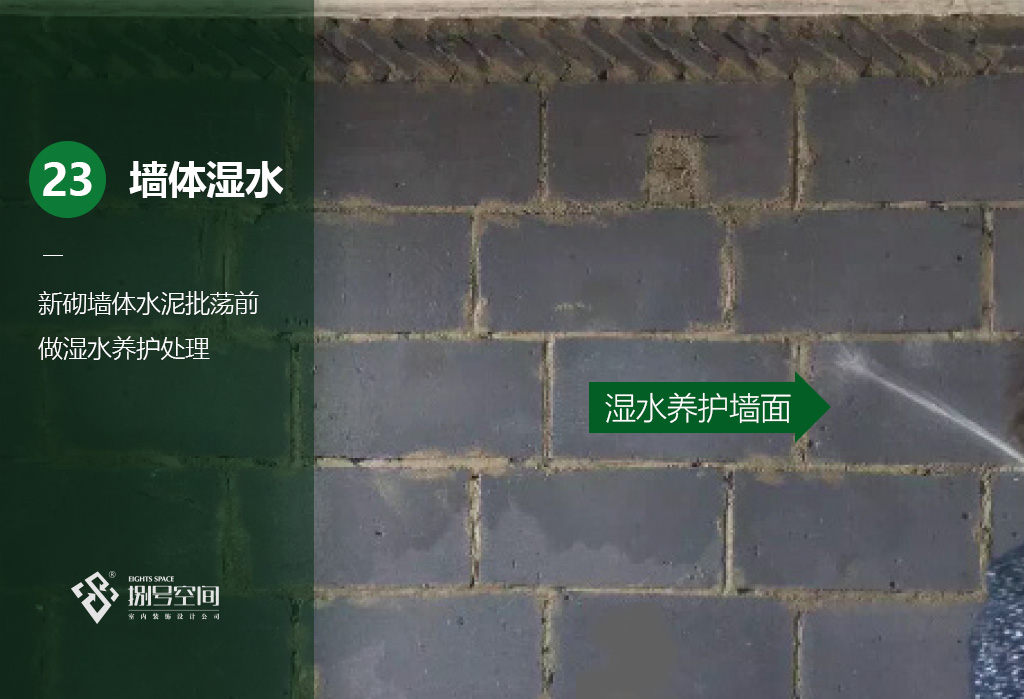

新砌墻體水泥批蕩前,做濕水養護處理

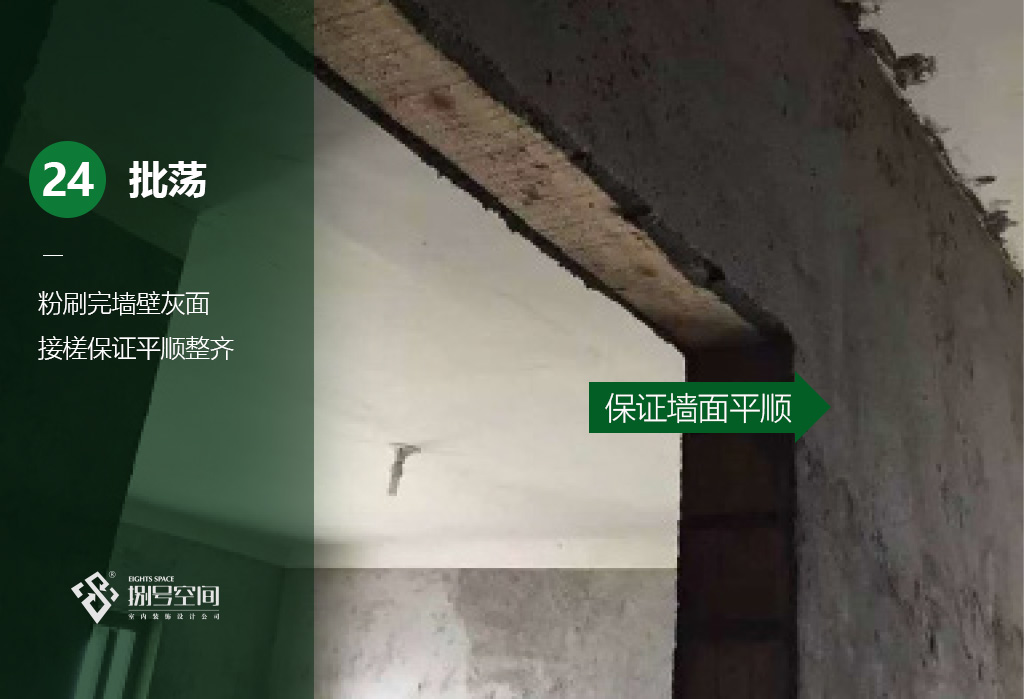

粉刷完墻壁灰面,接槎保證平順整齊

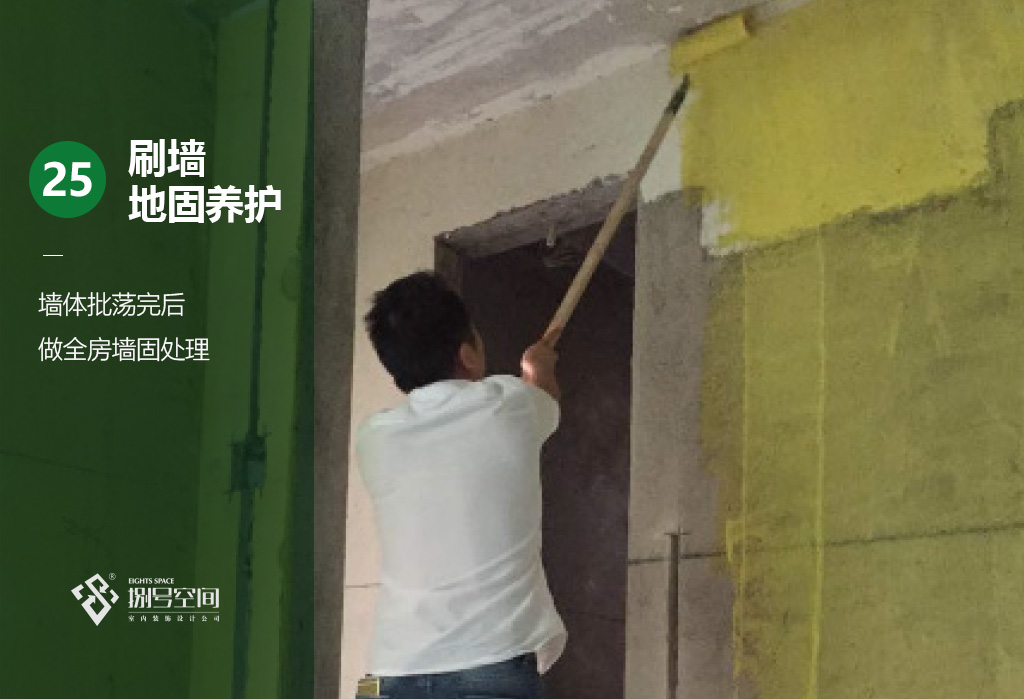

墻體批蕩完后,做全房墻固處理

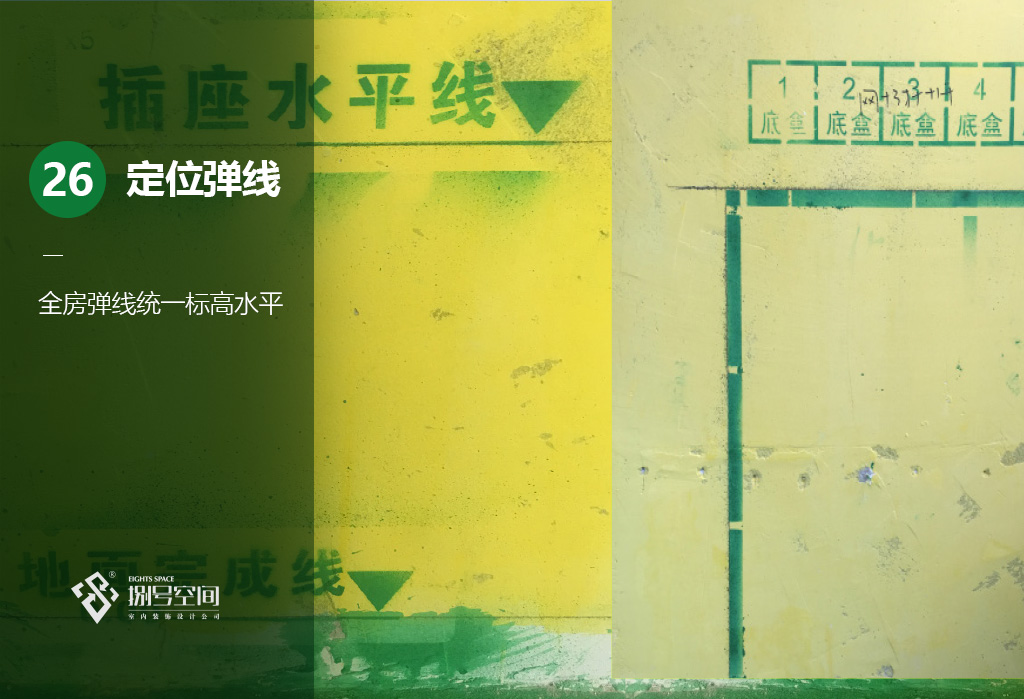

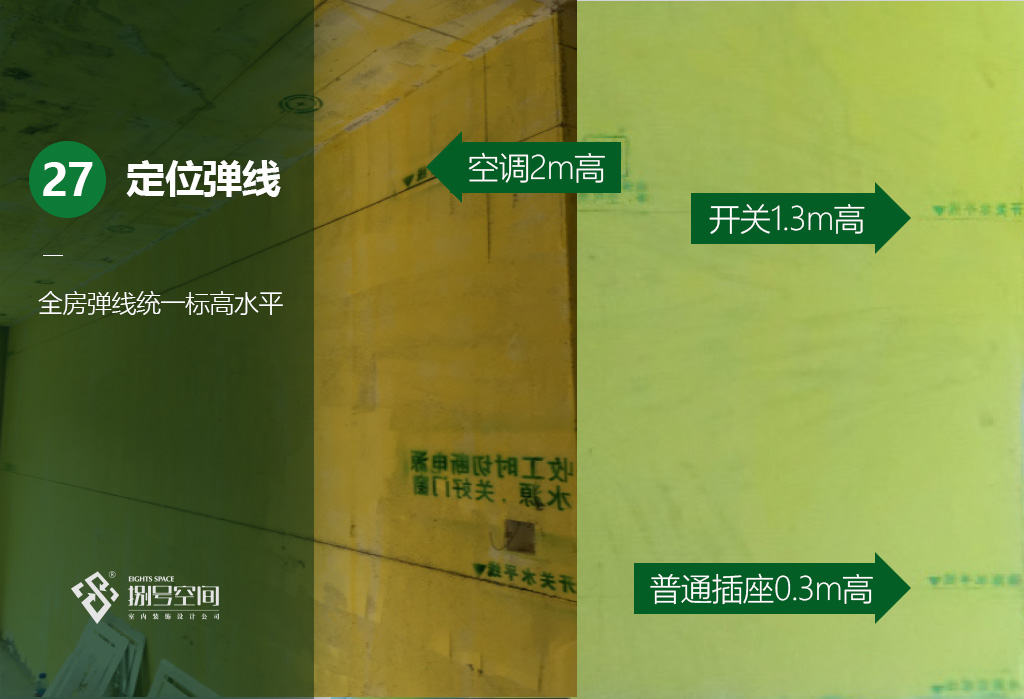

全房彈線統一標高水平

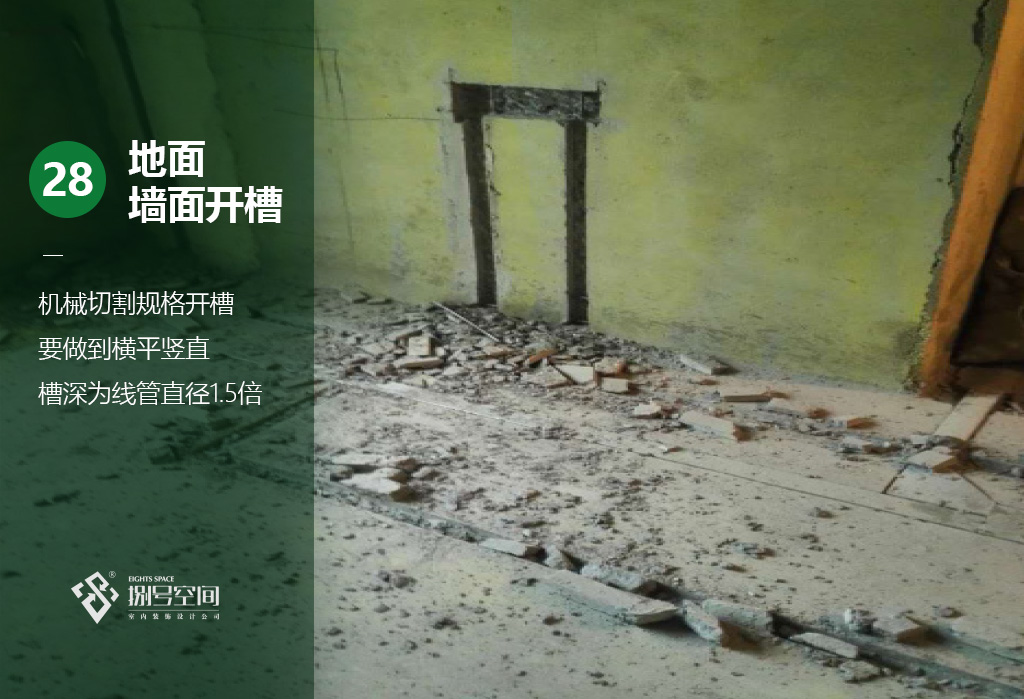

機械切割規格開槽要做到橫平豎直槽深為線管直徑1.5倍
